Hidroituango: unidades 1 y 2 funcionarán antes del 30 de noviembre
El vicepresidente del proyecto William Giraldo aseguró que la puesta en servicio de la hidroeléctrica generará 600 megavatios, lo suficiente para abastecer dos veces a una ciudad como Pereira.

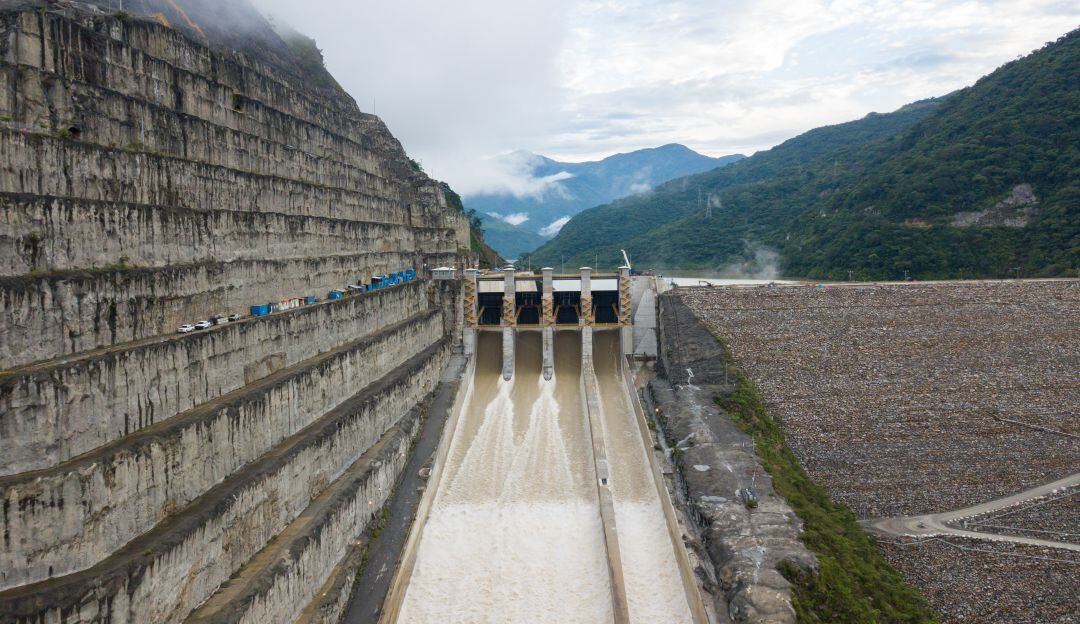

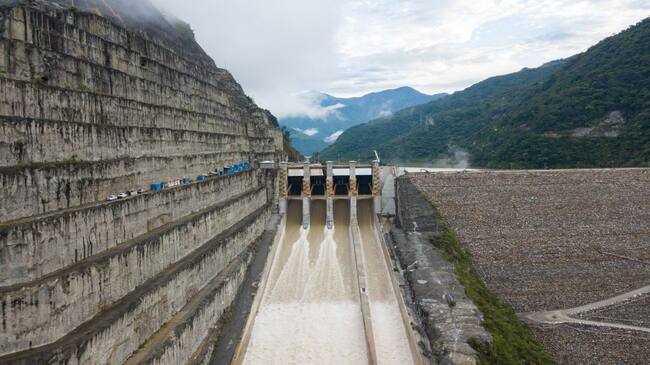

Hidroituango(Getty Images)

Desde el proyecto Hidroituango, su vicepresidente William Giraldo, señaló en Hora20 de Caracol Radio que, tras 55 meses tras la contingencia del 2018, del trabajo de 6.500 personas trabajando 24 horas al día, se espera que las unidades 1 y 2 del proyecto entren en funcionamiento antes del 30 de noviembre.
“Son 600 megavatios de energía, esto son dos ciudades como Armenia y Pereira”, y afirmó que con esto se cumple con el compromiso, “luchamos por cumplirle al país y poner en funcionamiento las dos máquinas. Venimos haciendo pruebas del control, parte mecánica, cierre de verticales que lleva agua de cada del embalse a casa de máquinas e instalando blindajes metálicos”. Sin embargo, aclaró que la unidad uno tiene 15 días de avance ante la unidad dos
Resaltó que, del total de las ocho máquinas generadoras, las 3 y 4 entrarán en funcionamiento entre agosto y septiembre del 2023; las máquinas 5, 6 y 7 en 2025 y la última empezaría a funcionar en 2026. Por otro lado, manifestó que se descarta cualquier contingencia similar a la de 2018, esto tras el sellado de los túneles con tapones de 22 metros en cada ramal.
