Auditoria ante la CREG asegura que EPM sí cumpliría con la fecha de Hidroituango

La CREG notificó a EPM, que devolvió la solicitud de extensión del plazo porque no estaba completa.

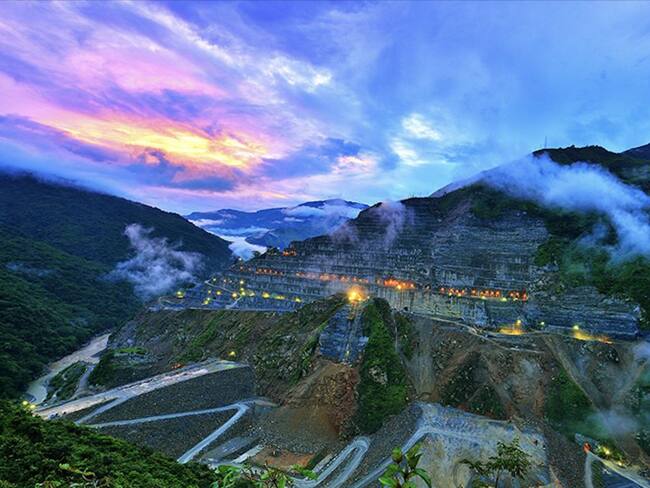

EPM

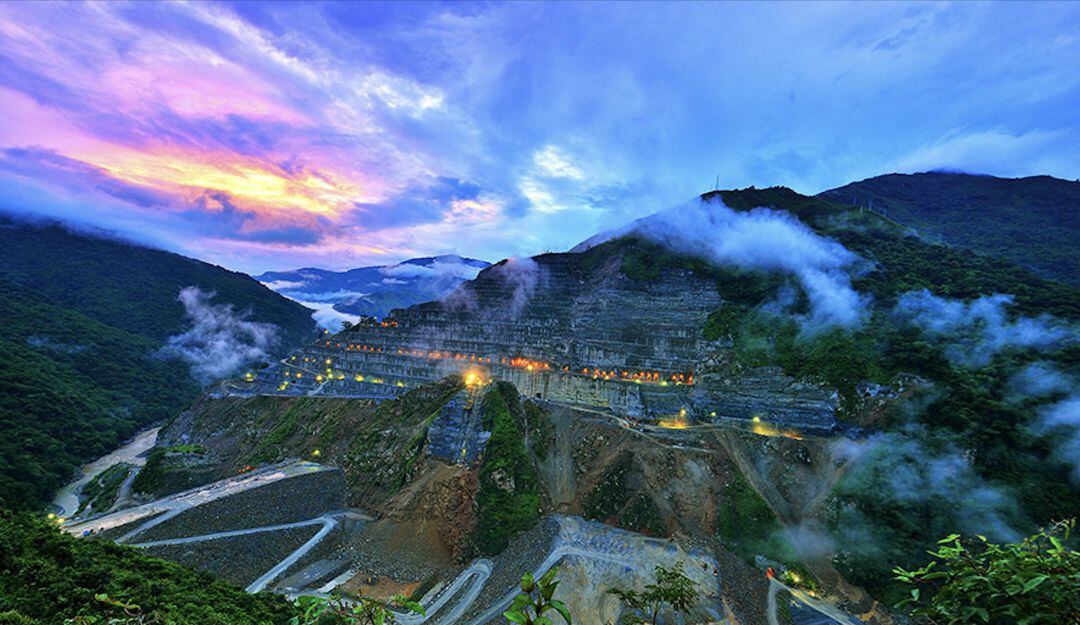

EPM / Hidroituango

Antioquia

En la Comisión V del Senado de la República, el director ejecutivo de la Comisión de Energía y Gas, José Fernándo Prada, aseguró que según informes de auditoria trimestral, EPM podría cumplir con el cronograma de la puesta en funcionamiento de las dos turbinas del proyecto Hidroituango, antes de 30 de noviembre.

Relato que a corte del 30 de septiembre, EPM contaba con todos los avances para lograr el encendido de las dos turbinas, que entregaran 600 megavatios horas, en el plazo máximo.

“El último informe de auditoria recibido el 30 de septiembre, indica que EPM podrá cumplir con el encendido de Hidroituango antes del 30 de noviembre”, señaló el comisionado Prada.

Detalló que ahora solo queda esperar el hecho cumplido, y poder conocer si EPM encenderá las generadoras y que de lo contrario iniciará el proceso administrativo.

Frente a la solicitud de EPM de que se amplíe el plazo para la puesta en marcha, con el objetivo de cumplir con los requisitos de la evacuación aguas abajo del proyecto, el director detalló que la solicitud fue devuelta porque no tiene todos los elementos necesarios y hasta que la compañía no los complete, no se tendrá una decisión.

El siguiente artículo se está cargando

Escucha la radioen directo

Caracol Radio
Directo

Tu contenido empezará después de la publicidad

Programación

Ciudades

Elige una ciudad

Compartir

Más acciones

Suscríbete

Tu contenido empezará después de la publicidad
