Hidroituango está cerca de levantar restricción: EPM
Según la compañía, la obra avanza en un 85.8%

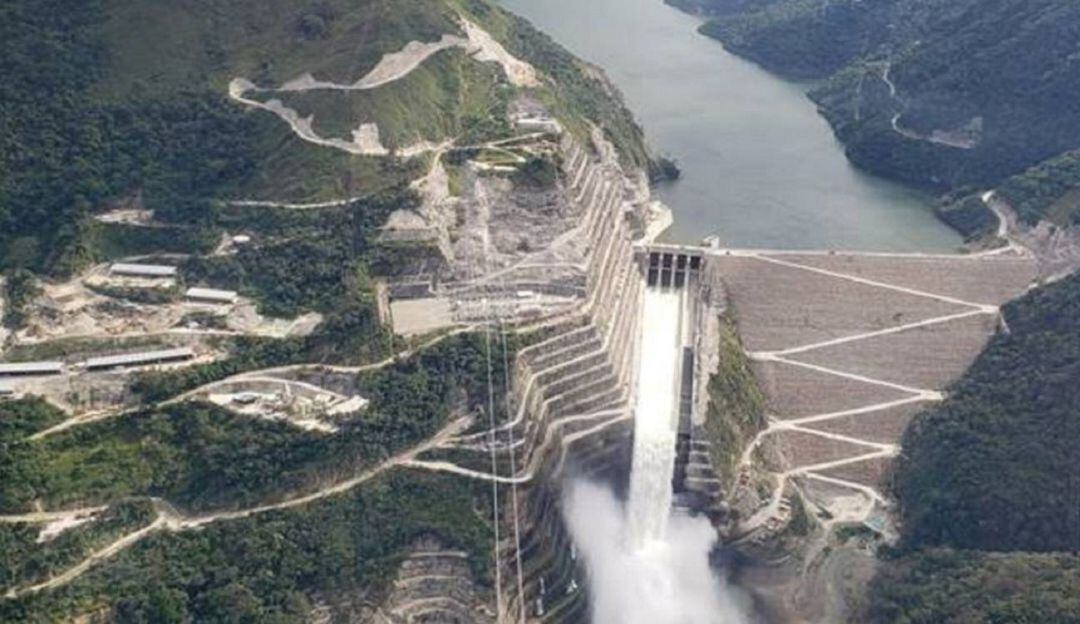

FOTO / Cortesía

Antioquia
William Giraldo, Vicepresidente de generación de energía del proyecto Ituango dijo que la suspensión de construcción regular podría levantarse al final del año, una vez la firma chilena-finlandesa Pöyry entregue el informe de estabilidad del proyecto. “Ellos deben entregar el informe ahora en diciembre y la ANLA se demore unos tres o 4 meses mientras contrata sus expertos”.
El directivo dijo que “el avance está en un 85.8%. Hoy tenemos un generador, el número uno bastante adelante, esperamos ponerlo en servicio en julio del año entrante y el número dos muy posiblemente en septiembre o en octubre del año 2022”
Daniel Ricardo Páez, jefe de la oficina jurídica de la Anla aseguró que la licencia ambiental continúa vigente, pero aclaró que la medida preventiva, es decir, la restricción también y en ambos casos se continúa haciendo seguimiento. Además, se refirió a la relación de la autoridad ambiental y los contratistas “la autoridad ambiental tiene un titular de la licencia y es Hidroituango y su relación jurídica es únicamente con esa empresa”
