Comenzó ingreso de equipos a la casa de máquinas del proyecto Hidroituango

La futura central de generación de energía se encuentra en el 82% del cronograma de obras.

Comenzó ingreso de equipos a la casa de máquinas del proyecto Hidroituango

Comenzó ingreso de equipos a la casa de máquinas del proyecto Hidroituango / Cortesía EPM

Antioquia

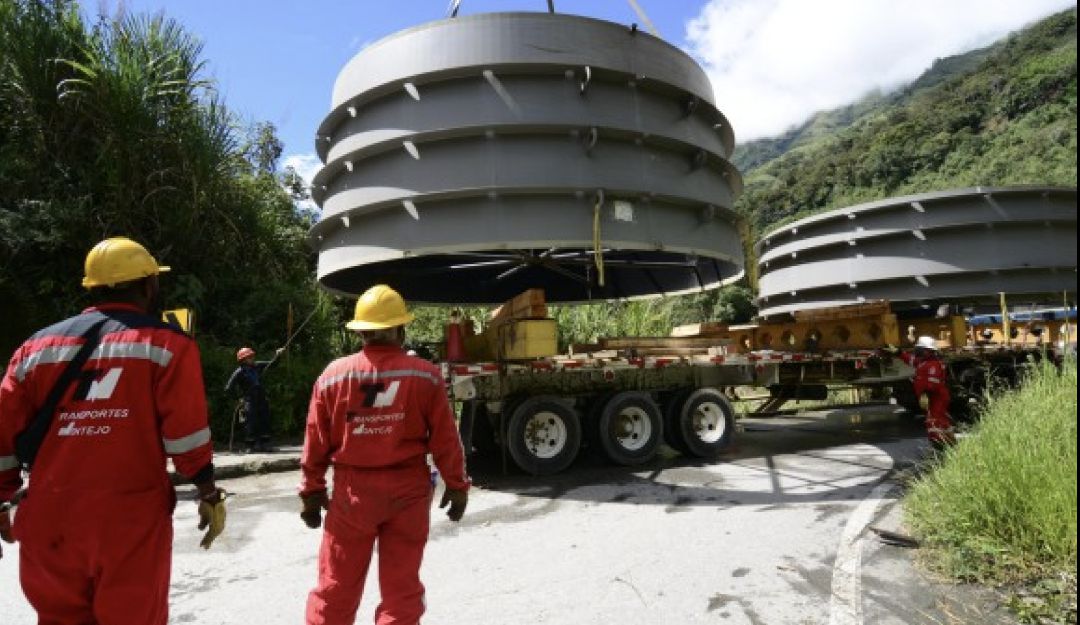

EPM informó que se ha cumplido uno de los hitos más importantes en la recuperación del proyecto hidroeléctrico Ituango, debido a que ya se adelantaron las maniobras técnicas para ingresar a la casa de máquinas las primeras virolas que hacen parte de los equipos de reposición afectados durante la contingencia de 2018

“Las virolas son 10 piezas de acero que se ensamblan para hacer parte de un tubo de grandes dimensiones que conduce el agua después de pasar por las turbinas (tubo de aspiración). Cada parte de tubo tiene en promedio 7 metros de diámetro por 4 metros de longitud, su peso es de 7 toneladas y son las primeras piezas de las unidades de generación de energía que comienzan a instalarse en la casa de máquinas”, William Giraldo, Vicepresidente Proyectos Generación Energía EPM, a cargo del proyecto hidroeléctrico Ituango

El arribo de las virolas al proyecto abre el paso a la llegada de más equipos que hacen parte de las primeras unidades de generación de energía, que como lo explica Girlado permite cumplir con los cronogramas para el inicio de de producción energética en el primer trimestre del 2022.

El siguiente artículo se está cargando

Escucha la radioen directo

Caracol Radio
Directo

Tu contenido empezará después de la publicidad

Programación

Ciudades

Elige una ciudad

Compartir

Más acciones

Suscríbete

Tu contenido empezará después de la publicidad
