Los 17 frentes de obras avanzan según lo programado por Aguas de Cartagena
Sin inconvenientes y conforme a lo proyectado, avanza el cronograma de trabajo de las obras del primer grupo de usuarios

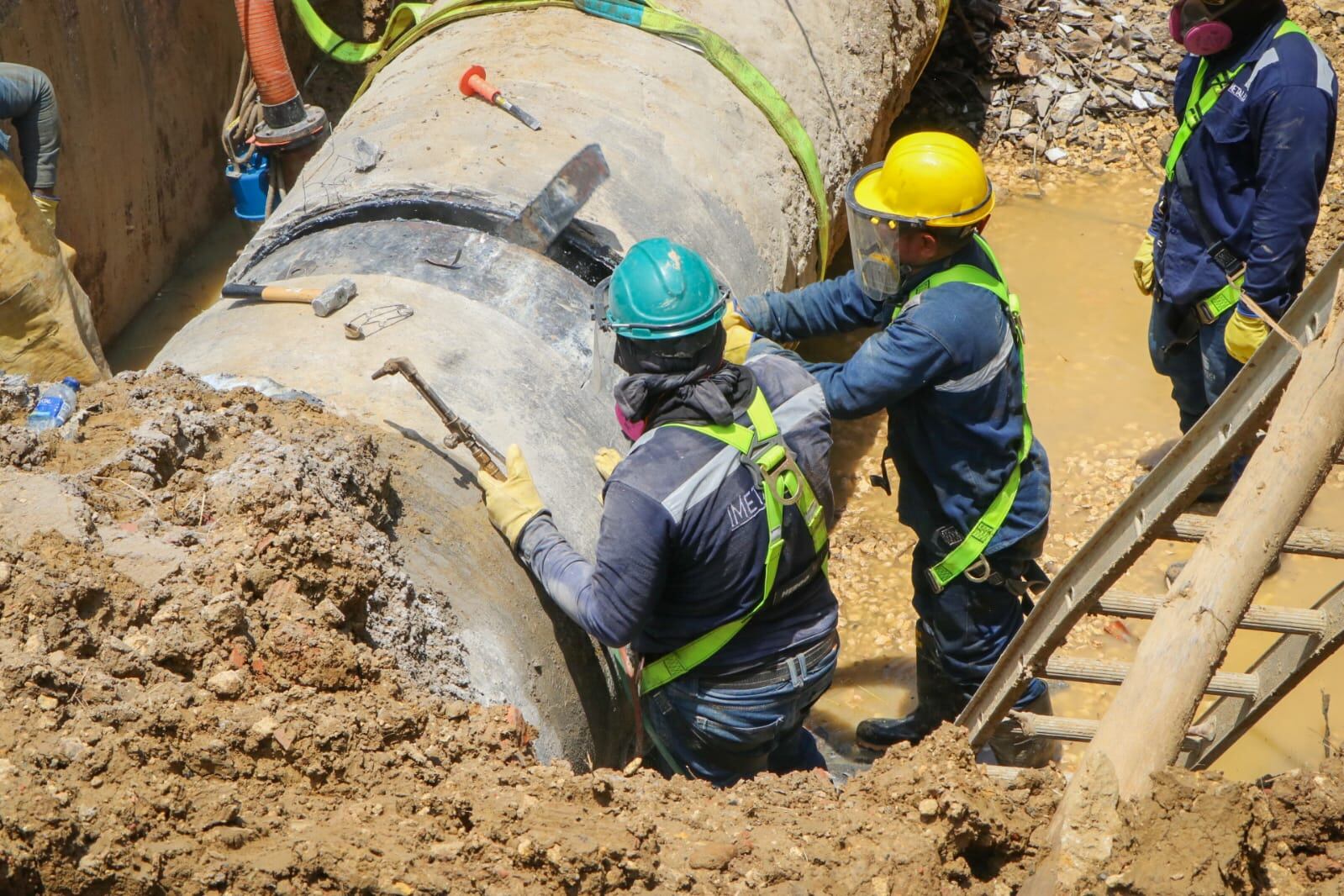

Los 17 frentes de trabajo, que cuentan con la participación de 240 personas, entre colaboradores de Aguas de Cartagena y brigadas de contratistas, apoyados por una considerable cantidad de maquinaria y equipos, iniciaron labores a las 7:00 a.m., tal como se había anunciado, y se desarrollan conforme a lo previsto. En estos momentos, la ejecución total de las obras presenta un avance del 17%, lo cual se ajusta al cronograma. Cabe destacar que, en muchas zonas, Aguas de Cartagena realizó obras preliminares con el objetivo de optimizar el desarrollo de los trabajos.
Según el gerente general de Acuacar, Manuel Vicente Barrera, la jornada ha transcurrido tal como se planificó. “Estamos muy optimistas de poder cumplirle a Cartagena con la ejecución de estas obras prioritarias, fundamentales para garantizar mayor confiabilidad en el servicio y reducir la vulnerabilidad de las redes”, afirmó.
Aguas de Cartagena:
El foco de atención de esta programación es la instalación de dos interconexiones de redes de agua cruda en los barrios Nuevo Bosque y Vista Hermosa, las cuales concluirán mañana en una primera fase, y en aproximadamente un mes se ejecutará la segunda etapa. El objetivo de este proyecto es disminuir el impacto de posibles afectaciones en el servicio de acueducto cuando ocurran daños en alguna de estas dos líneas de conducción.
Simultáneamente, en la planta de tratamiento de El Paraguay se están llevando a cabo ocho actividades operativas, entre ellas: lavado y desinfección de tanques, instalación de drenajes, mantenimiento de sedimentadores y válvulas, limpieza de floculadores y reubicación del punto de dosificación de cloro. Además, se adelantan otras obras, como la reparación de fugas en los Cerros de Albornoz y en las inmediaciones de la estación de bombeo de agua cruda de Piedrecitas. En el barrio Bocagrande se están instalando y habilitando dos válvulas de control de caudal, una intervención similar se realiza en la diagonal 21 de El Bosque, y en el sector de Marlinda en La Boquilla se instalan una válvula y una ventosa, entre otros trabajos importantes.
Manuel Vicente Barrera reiteró su llamado a la comprensión de la ciudadanía ante esta programación de suspensiones, indispensables para continuar mejorando la confiabilidad del servicio de acueducto y reducir el impacto de posibles afectaciones en el sistema en caso de daños.
Hasta el momento, Acuacar ha movilizado 187 m³ de agua a través de carrotanques a la red hospitalaria y a la cárcel de Ternera.
