Finalización de casa de máquinas de Hidroituango va por buen camino: Fico Gutiérrez

La hidroeléctrica deberá tener otras cuatro turbinas funcionando en el 2027.

Finalización de casa de máquinas de Hidroituango va por buen camino: Fico Gutiérrez

Medellín, Antioquia

Luego de una visita del alcalde de Medellín, Federico Gutiérrez, y la mayoría de concejales de esta ciudad a Hidroituango, el mandatario local entregó un balance positivo de las obras que se adelantan en el norte de Antioquia para poder poner en funcionamiento las turbinas 5, 6, 7 y 8.

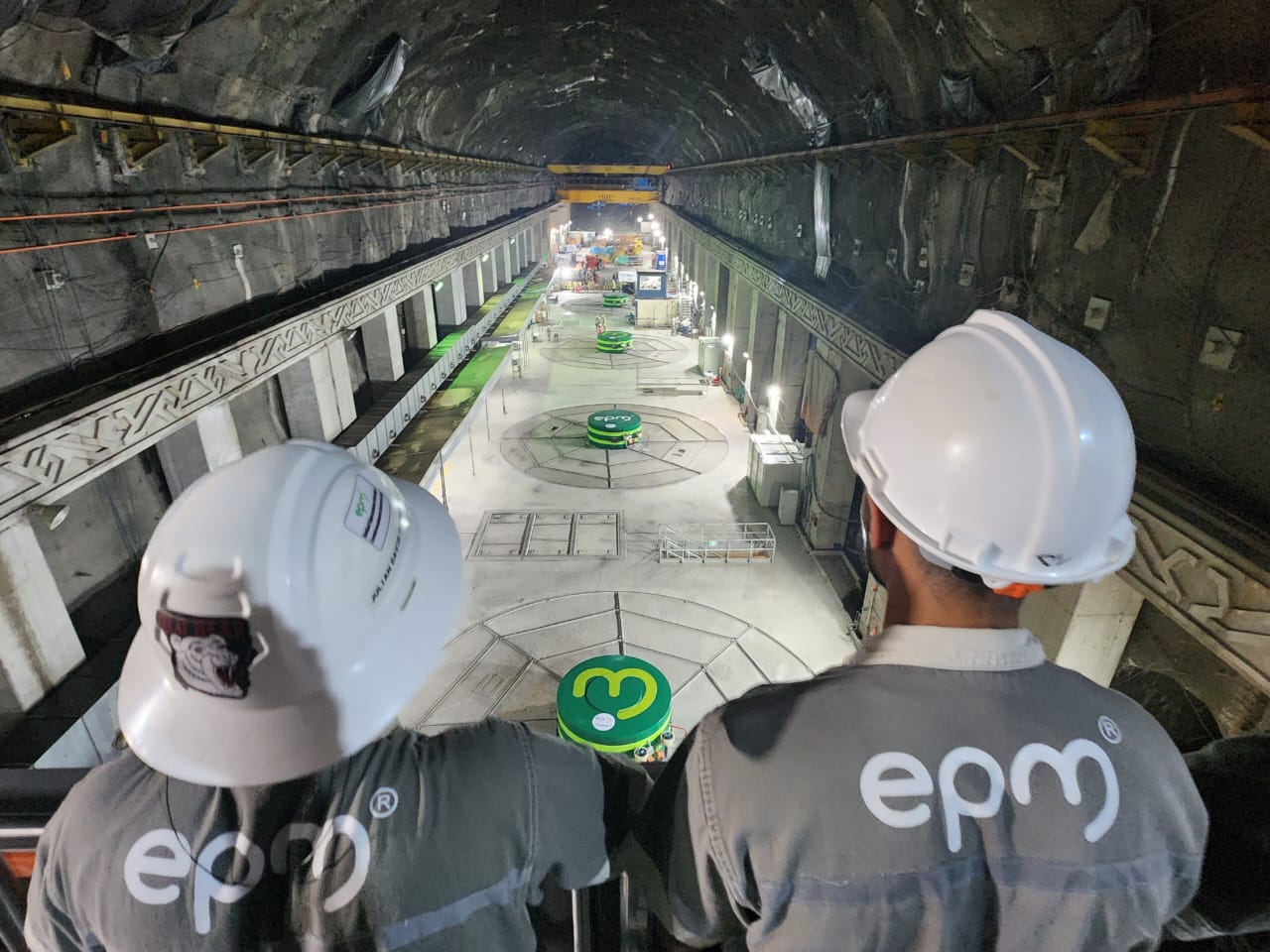

El mandatario local explicó que EPM mantiene labores para la recuperación de la segunda ala de la Casa de Máquinas, que también sufrió la inundación del año 2018 y que, hasta hace un par del año, estaba completamente inexplorada, debido a que los enfoques de las obras estaban en el lugar donde se instalaron las turbinas 1, 2, 3 y 4, que ya entregan 1200 megavatios horas, al sistema interconectado de Colombia.

Este proceso se mantiene con la limpieza de las cavernas, las cuales tienen todavía material residual del paso del río Cauca, cuando se tuvo que inundar la casa de máquinas para permitir la evacuación del agua, que se estaba representando por el colapso de los túneles de desviación.

“De la casa de máquinas en la cual irán las otras nuevas cuatro turbinas y así estar generando ya para el 2027, con este gran esfuerzo técnico de EPM, que tengamos 2.400 megavatios de energía para entregarle al país. Será el 17% de la energía del país, el seguro energético y a seguir trabajando. Yo me siento muy orgulloso de EPM, de su gente, la resiliencia, lo que vivimos acá en momentos tan duros, cuando tuvimos la contingencia, y hoy ver que el proyecto no solo es una realidad, sino que va para adelante y lo vamos a terminar. Vienen muchos más hitos importantes para el proyecto”, señaló el alcalde Gutiérrez.

Lea también:

Las cifras

Hidroituango alcanzó el 92% de avance, esto se ve reflejado en el presupuesto total de 21,2 billones de pesos, de los que se han invertido 17,7 billones de pesos. Actualmente la hidroeléctrica entrega 1200 megavatios hora y llegará en el 2027 a 2400 megavatios hora, lo que corresponde al 17% de la demandan nacional.

Es de recordar, que ha diferencia de las turbinas 1, 2, 3 y 4, EPM NO ha optado por ofrecer su servicio de energía en firme al sistema y por lo tanto NO se tiene una fecha límite para la puesta marcha de las turbinas 5, 6, 7 y 8.

El siguiente artículo se está cargando

Escucha la radioen directo

Caracol Radio
Directo

Tu contenido empezará después de la publicidad

Programación

Ciudades

Elige una ciudad

Compartir

Más acciones

Suscríbete

Tu contenido empezará después de la publicidad
